Fabrika Taşımada Asıl Maliyet: Üretim Duruşu

Taşıma teklifindeki rakam işin küçük yarısı. Büyük yarısı, üretimin durduğu her günün faturası.

İki zaman çizelgesi: adımlar sırayla yapıldığında duruş uzuyor, paralel yürütüldüğünde kısalıyor.

Kısa cevap

Fabrika taşımanın faturası iki kalemden oluşur: taşımanın kendisi ve üretimin durduğu günler. İkincisi çoğu tesiste birincisinin katı kadardır. Duruşu kısaltan şey daha hızlı kamyon değil, adımların birbirini beklememesi: etüt ve etiketleme önden bitirilirse söküm, nakliye ve montaj üst üste binebilir.

Hangi maliyet gerçekten büyük

Teklif istenirken sorulan soru genelde şu: taşıma kaça mal olur. Doğru soru ise şu: üretim kaç gün duracak.

Bir üretim hattının durduğu gün, o günün üretimi kadar zarar demek değil. Gecikmiş sipariş, boşa geçen vardiya ve kaçan teslim tarihi de aynı hanede toplanıyor. Nakliye faturası bunun yanında çoğu zaman küçük kalıyor.

Bu yüzden planı taşımaya göre değil, duruşa göre kuruyoruz.

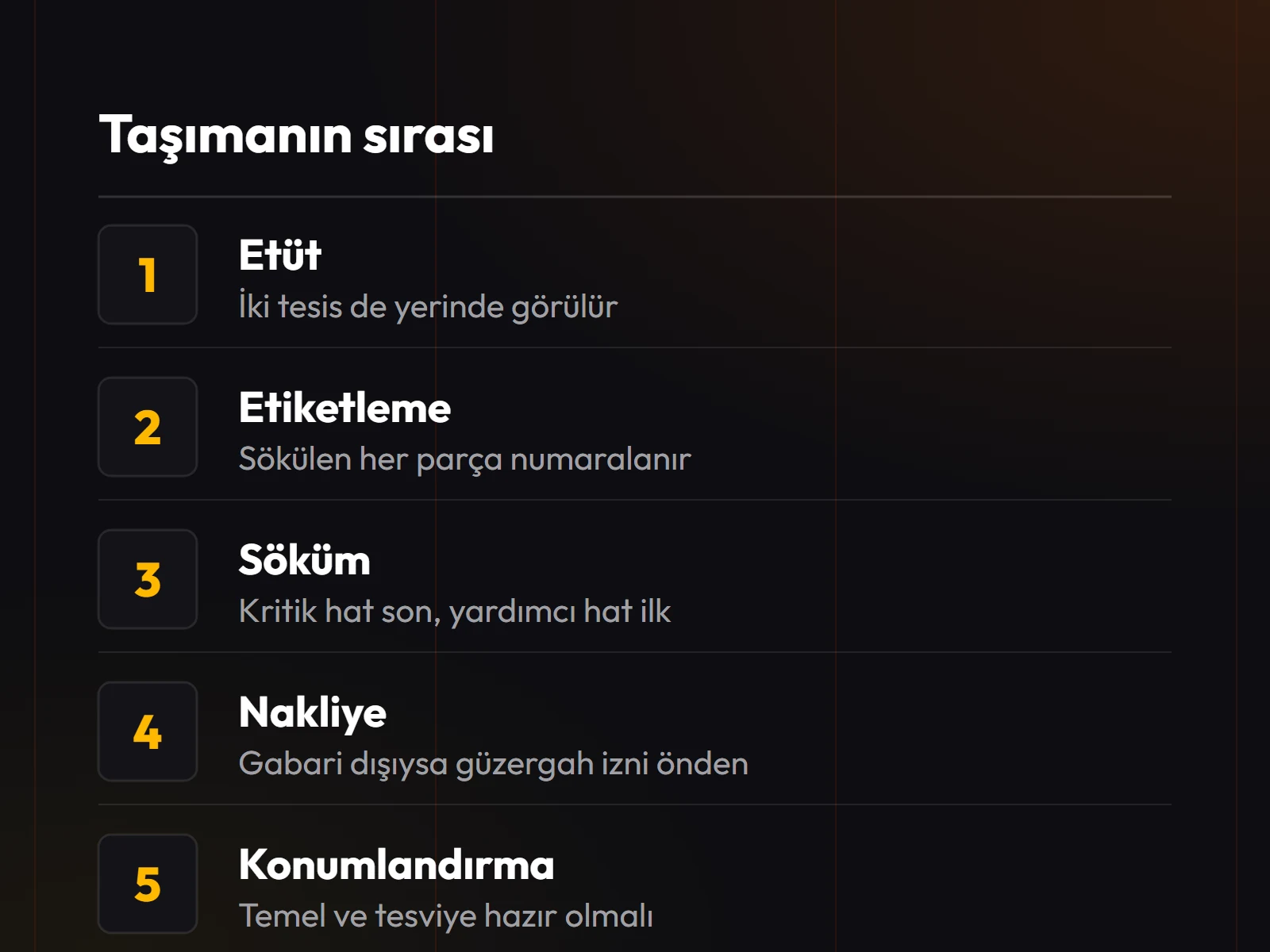

Sırayla değil, üst üste

Adımlar peş peşe yapıldığında duruş, üç sürenin toplamı oluyor: söküm bitecek, nakliye bitecek, sonra montaj başlayacak.

Oysa hattın tamamı aynı anda sökülmek zorunda değil. Yardımcı ekipman ve yedek hatlar önce sökülüp yeni tesise taşınıp kurulmaya başlanabilir, kritik hat hâlâ üretimdeyken. Kritik hat en sona kalıyor ve onun duruşu toplam duruşu belirliyor.

Bu kurguyu mümkün kılan tek şey önden yapılan hazırlık: etüt ve etiketleme.

Etiketleme: en ucuz sigorta

Duruşu uzatan en yaygın sebep, montaj tarafında parçaların ne olduğunun bilinmemesi. Sökülen her parça numaralanmamışsa yeniden kurulum bir bulmacaya dönüşüyor ve saatler değil günler kaybediliyor.

Etiketleme sökümden önce yapılır, fotoğraflanır ve iki tesis arasında ortak bir dil kurar. Maliyeti bir iki günlük iş gücü, kazandırdığı çoğu zaman bunun katı.

AdımDuruş sırasında mı?Duruşu kısaltan karar
EtütHayır, öncedenİki tesis de yerinde görülür; ölçü sahada alınır.
EtiketlemeHayır, öncedenSökülecek her parça numaralanır ve fotoğraflanır.
Zemin ve temel hazırlığıHayır, öncedenYeni tesiste temel hazır olmazsa makine bekler.
Karayolu izniHayır, öncedenGabari dışı yükte izin süreci taşımadan önce başlar.
SökümEvetYardımcı hat ilk, kritik hat son sökülür.
NakliyeEvetGüzergah ve saat önceden netleştirilir.
KonumlandırmaEvetVinç ve nakliye aynı ekipten çıkar, bekleme olmaz.
Devreye almaKısmenYardımcı hatlarda kritik hat sökülmeden başlanabilir.

Sekiz adımın dördü duruş başlamadan bitirilebiliyor. Duruşu kısaltan asıl kaldıraç bu.

Teklif almadan önce hazır olsun

Bu beşi elinizdeyse etüt bir güne iniyor ve teklif gerçekçi çıkıyor.

  • Taşınacak makine listesi ve yaklaşık ağırlıkları
  • İki tesisin de kapı genişliği ve tavan yüksekliği
  • Yeni tesiste temel hazır mı, tesviye yapıldı mı
  • Üretimin durdurulabileceği tarih aralığı
  • Makinelerin sökümünü yetkili servisin yapması gerekiyor mu
  • Gabari dışı parça var mı: en uzun ve en ağır eleman

Liste tam olmasa da olur. Hattın fotoğraflarını WhatsApp'tan gönderin, eksiği keşifte birlikte tamamlarız.

Kararı birlikte verelim.

İşi anlatın ya da sahanın fotoğrafını gönderin, uygun aracı biz seçelim.

SSS

Sık sorulanlar

Fabrika taşıma kaç gün sürer?

Makine sayısına, söküm zorluğuna ve iki tesis arasındaki mesafeye bağlı. Ama sorulması gereken soru bu değil: toplam süre değil, üretimin kaç gün duracağı önemli. İyi planlanmış bir taşımada toplam süre uzayabilir, duruş kısalır.

Söküm ve montajı da siz yapıyor musunuz?

Kapsamı işin tipine göre birlikte belirliyoruz. Makine üreticisinin yetkili servisinin gerektiği durumlarda biz vinç, nakliye ve konumlandırma tarafını üstleniyoruz. Bunu teklif aşamasında açıkça yazıyoruz ki sahada kimin ne yapacağı tartışılmasın.

Etiketleme neden bu kadar önemli?

Sökülen parça numaralanmamışsa montaj tarafında her parça bir bulmaca oluyor. Duruşu uzatan en yaygın sebep bu. Etiketleme sökümden önce yapılır ve fotoğraflanır; iki tesis arasında ortak bir dil kurar.

Üretimi hiç durdurmadan taşıma mümkün mü?

Tam hat için değil, ama parçalı taşımayla duruş küçük pencerelere bölünebiliyor. Yardımcı ekipman ve yedek hatlar önce taşınıyor, kritik hat en sona bırakılıyor. Bu planlama işi baştan yapılmalı, taşıma başladıktan sonra kurgu değiştirilemiyor.

Makine taşınırken hasar görürse?

Araçların zorunlu trafik sigortası vardır ve üçüncü şahıslara verilen zararı karşılar; taşınan makinenin kendisini kapsamaz. Yüksek değerli üretim hatlarında ayrı nakliyat sigortası öneriyoruz, kapsamı teklif aşamasında açıkça konuşuyoruz.
